Расчет обратной засыпки котлована: Расчет объема песка для обратной засыпки

Содержание

Рассчитать объем песка для разных строительных целей

Нужный объем песка постоянно рассчитывают строители при выполнении широкого спектра работ:

  • засыпки и поднятия участков;
  • строительстве фундаментов и заборов;
  • формировании стяжки;
  • заливке отмостки;
  • приготовлении бетона;
  • благоустройстве территорий.

Точный расчет необходимого объема песка экономит время и деньги

В большинстве случаев для строительных целей используют карьерный или речной песок. Удельный вес 1 м³ карьерного песка – 1 500 кг, речного – 1 630 кг.

Речной песок более тяжелый, что объясняется меньшим размером зерен и большей плотностью материала. Приобретать песок рекомендуется в сухую погоду, когда в нем содержится минимум избыточной влаги.

Расчет объема песка для засыпки

Предположим, нам нужно засыпать участок площадью 6 соток (600 м²), подняв его на уровень 0,5 м.

Для определения объема песка следует умножить площадь участка на высоту засыпки.

В нашем расчете – 600 х 0,5 = 300 м³.

После засыпки песок уляжется, на это нужно сделать поправку. Коэффициент уплотнения колеблется в пределах 1,05–1,3, в зависимости от вида песка. Для нашего примера возьмем среднюю величину 1,1, то есть добавим к рассчитанному объему еще 10 %. В результате получим 300 х 1,1 = 330 м³ песка.

Песок доставляют на самосвалах с разным объемом кузова

Заказывая материал, нужно обязательно уточнить, каким транспортом его доставят. В кузов КамАза, к примеру, помещается 12 м³ песка, МАЗа – 6 м³, ЗИЛа – 3 м³. При загрузке с горкой объем может увеличиться до 1,5 раза.

Расчет объема песка для бетонной смеси

При расчете количества песка для строительной смеси при создании фундаментов или стяжки нужно учитывать марку цемента.

Из-за неправильного объема песка снизится качество бетона

Сначала вычисляют необходимый объем бетона по формуле, приведенной выше. Исходя из класса бетона определяют требуемое количество песка.

Рассчитать его можно двумя способами:

  1. По долевому соотношению песка и цемента

Для разных марок цемента используют разные пропорции. Показатель включения песка варьируется от 2–4,5 : 1.

Предположим, мы используем цемент марки М-200, для которого принято соотношение 2,8 : 1. Значит, на 100 кг цемента нужно взять 280 кг песка.

  1. По процентному содержанию в бетоне

Зная необходимый объем бетона, просчитываем объем песка, исходя из его процентного содержания в смеси. В зависимости от класса бетона доля песка колеблется в пределах 29–36 %. Значит, нам потребуется минимум 29 м³ песка.

Расчет объема песка в конусной насыпи

Представим ситуацию, когда песок уже выгружен из самосвала и точно неизвестно, сколько его было в каждой машине. Просчитать объем конусной насыпи простым сложением не получится.

Для расчета объема песка в конусной насыпи нужно замерить ее радиус и высоту

Узнать точный объем песка в конусной насыпи можно по формуле: V = ⅓π х R² х H, где R – радиус конуса, H – его высота, π = 3,14.

Предположим, высота насыпи 1 метр, а радиус – 1,5 м. Рассчитываем:

Конечно, песок не дает идеального конуса, но примерно оценить объем таким образом возможно. А зная точный объем необходимого и имеющегося в наличии песка, проще планировать расход и поставки. Не будет простоев в работе, жесткой экономии, вынужденного снижения качества бетона и, соответственно, прочности готовых конструкций.

Какой процент на засыпку пазух котлована вручную

На основании какого документа или

расчета берется процент на засыпку пазух котлована вручную?

Проверяющая организация пропускает 7 % от общего объема засыпки, основываясь на том, так брали с советских времен.

Что можно сказать о проценте разработки (доработки) котлована

вручную?

Ответ

В нормативно-методических документах нет данных о процентном соотношении ручной и механизированной засыпки объема пазух котлована. Такое процентное соотношение невозможно вывести, так как оно будет меняться в зависимости от размеров котлованов и его глубины. В сметах на основании проектных данных и требований технологии производства работ правильнее будет учитывать конкретный объем засыпки, выполняемый вручную. Например, по технологии работ производства работ на установку стеклопластиковых емкостей, обратную засыпку котлованов с установленными в них стеклопластиковыми емкостями нельзя производить с помощью бульдозера, так как обратная засыпка бульдозером может привести к неравномерной нагрузке на емкости, деформациям стенок емкостей и смещению емкостей от проектного положения.

Обратную засыпку котлованов с установленными в них стеклопластиковыми емкостями рекомендуется производить песком, а затраты в смете учитывать по норме (расценке) 01-02-061-1 «Засыпка вручную траншей, пазух котлованов и ям, группа грунтов: 1».

По вопросу доработки грунта вручную можно сказать следующее. В п. 2.1.3. «Исчисления объемов работ» Общих положений Сборника 1 «Земляные работы» сметно-нормативной базы 2001 года в редакции 2017 года сказано:

«2.1.3. Объем работ при механизированной разработке котлованов и траншей при строительстве зданий и сооружений, выемок при строительстве автомобильных и железных дорог, следует определять по проектным данным за вычетом объема недобора грунта.».

В сметно-нормативной базе 2001 года в редакциях до 2014 год данный пункт содержал в себе такую информацию:

«Объем недобора и способ его разработки следует принимать в соответствии с главой СНиП 3.02.01-87 «Земляные сооружения, основания и фундаменты» и проектом организации строительства. ».

В таблице 4 Раздела 3. «Разработка выемок, вертикальная планировка» СНиП 3.02.01-87 (табл. 6.3 СП 45.1330.2017 — актуализированная редакция) приведены допустимые отклонения при производстве работ по разработке выемок и устройству естественных оснований в зависимости от механизма, применяемого для разработки грунта (экскаватор, бульдозер, скрепер) и вида рабочего оборудования экскаватора (драглайн, прямая лопата, обратная лопата, экскаватор с гидроприводом).

Размер отклонений составляет от 25 см до 5 см. В СНиПе Ш-8-76 «Земляные сооружения» вопрос о недоборах был изложен более подробно. В частности, в таблице 11 Раздела 3 «Производство земляных работ» были приведены размеры недоборов в зависимости от вида рабочего оборудования экскаватора и емкости ковша, что дает возможность инженеру-сметчику более правильно подсчитать объемы недоборов. Кроме того, в п. 3.33 даны рекомендации по разработке недоборов грунта механизированным способом и величине недобора, который все равно остается в этом случае и подлежит ручной разработке.

Несмотря на то, что СНиП II-8-76 отменен, его рекомендациями можно пользоваться при определении объемов грунта, разрабатываемых механизированным и ручным способом.

Привести рекомендации по процентному соотношению объемов механизированной и ручной разработке (доработке) грунта не представляется возможным, так как в разных ситуациях соотношение будет различным. Соотношение будет зависеть от размеров и глубины котлована, а при разработке траншеи, прежде всего, от глубины траншеи. Для облегчения подсчета объемов работ, выполняемых механизированным способом и вручную, примерное соотношение может быть выведено для строительства типовых и повторяемых объектов в одинаковых грунтовых условиях и применяться по согласованию между Подрядчиком и Заказчиком.

Обратная засыпка фундамента, видео, снип, фото, таблицы

Основной этап строительства ленточного фундамента завершен – бетон затвердел на 100%. В ходе работы образовались просветы в пазухах, а также свободное пространство присутствует и в котлованах.

Основание должно быть плотным, поэтому после полного высыхания производится обратная засыпка фундамента. В начале эта задача может показаться простой, но на деле нам снова понадобятся расчеты и обращение к нормативному документу по строительству СНиП. Наша задача – облегчить вам процесс и объяснить простыми словами, как выполняется засыпка, что нужно для уплотнения, и какой должен быть коэффициент плотности.

Засыпку необходимо выполнять, когда цокольный этаж и фундамент полностью застыли. Только тогда основание сможет принять нагрузки от несущих стен без ущерба.



Правильно выполненная работа гарантирует, что плиты основания не будут проседать или подниматься, отсыревать или смещаться под напором грунта. На строительных форумах можно найти массу тем, где люди спорят, какой материал лучше подходит для уплотнения. Мы рекомендуем учитывать коэффициент и следовать правилам и нормам СНиП.

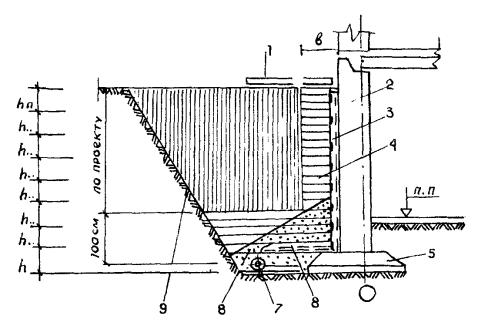

Вырезка из СНиП





Из СНиП можно взять три пункта и объединить их в одно целое. Составители СНиП говорят нам, что грунт, который был извлечен из траншеи основания, лучше всего подойдет для обратной засыпка. Из этой формулировки можно понять, что нам не рекомендуют брать для засыпки смеси песка с гравием. В любом случае, существуют исключения, когда песок будет единственным верным решением – случается это крайне редко. Указания из СНиП помогут сэкономить, ведь вы сразу же утилизируете извлеченную землю.

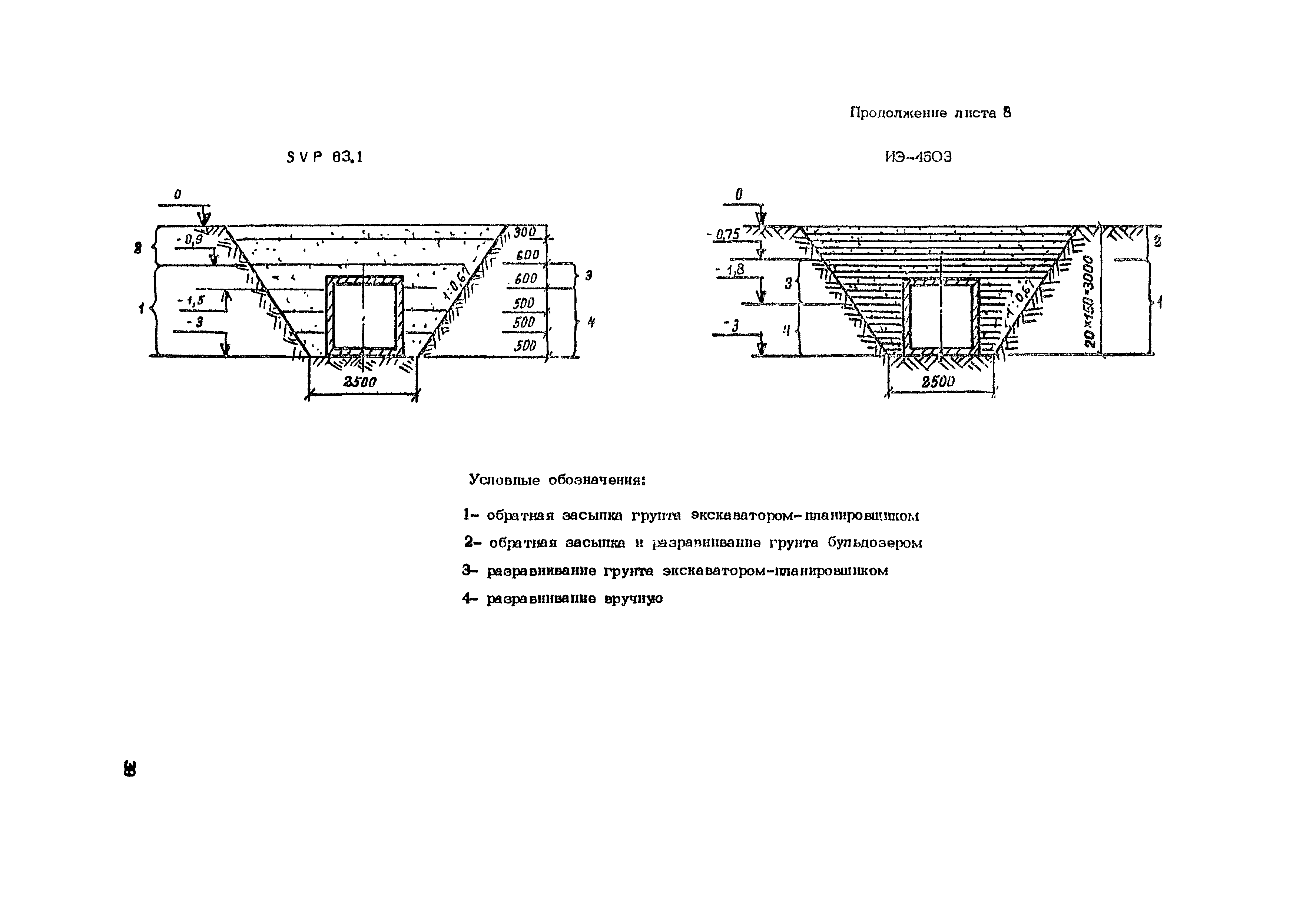

Вырезка из СНиП



Чтобы понять, какими пунктами из СНиП вам нужно руководствоваться, необходимо провести консультацию с профессионалами. Если вы заказывали проект, то в нем уже есть информация о том, как выполнять засыпку ленточного, свайного или столбчатого основания. Мы же разберем суть процесса, а также расскажем про основные цифры, которые понадобятся для правильного строительства.



Теория и коэффициенты

В СНиП сказано, что обратная засыпка должна засыпаться тем же грунтом, но если без песка не обойтись, то тогда его коэффициент уплотнения должен соответствовать этому показателя первоначальной почвы. Чтобы сделать засыпку правильно, необходимо знать плотность грунта. Идеальный коэффициент влажности и плотности составляет 0,95. Устанавливают этот показатель геодезические службы, которые работают в каждом районе. Вам не нужно будет их нанимать, что бы они сообщили коэффициент. У них уже есть данные, ведь на вашем участке скорее всего уже проводились строительные работы.

Варианты засыпки ленточного основания. Для этой работы могут применяться различные материалы.



Чтобы процесс уплотнения был выполнен правильно, показатель влажности грунта должен быть оптимальным. Если вы узнала, что влажность грунта на вашем участке не соответствует требуемой, вам придется провести увлажнение. Следующим шагом будет трамбовка.

Существует несколько основных показателей, с помощью которых можно определить влажность и степень уплотнения грунта:

  • показатель влажности для тяжелого грунта составляет 16-23%, при этом коэффициент переувлажнения и уплотнения здесь будет 1,05%;
  • влажность легких и тяжелых пылеватых видов почвы, а также для легких суглинок составляет 12-17%, коэффициент уплотнения – 1,15;
  • для легких песков с крупной фракцией, а также для пылеватого песка показатель влажности будет находиться в пределах 8-12%, при этом коэффициент уплотнения составит 1,35%;
  • легкие и пылеватые супеси имеют показатель влажности в 9-15% – это оптимальный показатель, степень переувлажнения и уплотнения грунта составляет 1,25%.
Схема, где показаны этапы засыпки грунта.



Эти данные из СНиП общие. Что касается точных показателей, то их можно получить только путем лабораторного анализа. Если информации по вашему участку нет, то нужно обратиться к работникам геодезической службы. После взятие пробы грунта, его сравнивают с нормами из СНиП. Если в почве наблюдается избыточная влажность, ее осушают. Если коэффициент влажности слишком мал, то необходимо выполнить смачивание грунта.

ВАЖНО! Увлажнение грунта не может быть выполнено обычной водой, для этих целей используют цементное или глиняное молоко. В сети можно легко найти пропорции для изготовления такого «молока», но мы рекомендуем воспользоваться нашим рецептом.

Готовить цементное молоко нужно следующим образом:

  1. В воду помещается небольшая горстка цемента. Воду и цемент нужно размешать до однородной массы.
  2. По своей текучести и вязкости молоко не должно отличаться от обычной воды.
  3. У раствора должен быть мутно-белый цвет, отсюда и название – цементное молоко.



Что потребуется для работы?

Чаще всего обратная засыпка фундамента выполняется глиной, которая в строительных документах именуется грунтом 2-ой категории. Обычная почва здесь в не подойдет, также не стоит брать для этой цели чернозем. Песчано-гравийная смесь, щебень или обычный песок не подойдут для засыпки пазух. Причина заключается в том, что эти материалы обладают слабой гидроизоляцией, как результат, устойчивость фундамент снизится.

На фото показан процесс засыпки грунта экскаватором. Работу вы можете выполнить и своими руками без аренды строительной техники, но тогда процесс будет идти гораздо дольше.



Что касается засыпки и уплотнения щебнем или песком, то она используется на участках, где уровень грунтовых вод слишком высок для обычной глины. При помощи песка можно сделать дренаж фундамента будущей постройки. Также песком можно засыпать основание в том случае, если водопроницаемости почвы на участке, где ведется строительство, не ниже, чем у песка.

Засыпка котлована

С помощью спецтехники выполнять работу по засыпке котлована будет значительно проще. Но с засыпкой можно справиться и своими силами.





Когда выбраны подходящие материалы и определен примерный план работ, остается только поместить наполнитель в котлован и пазухи. Чтобы работа была выполнена качественно, необходимо учитывать следующие моменты:

  • После засыпки обязательным пунктом будет качественная трамбовка грунта. Разумеется, что лучше всего с этой работой справятся механические инструменты. Вам стоит задуматься о покупке или аренде виброплиты или специального инструмента для трамбовки. На отбойные молотки продают насадки для трамбовки.
  • Проверьте, чтобы глина, которая будет использована для засыпки, не была слишком сухой или влажной. В некоторых случаях глину приходится разбавлять или наоборот сушить.
  • Когда засыпка пазух и котлована полностью завершена, необходимо положить отмостку по всему периметру основания. Этот элемент используется для того, чтоб поверхностные воды не разрушили конструкцию.



Засыпка пазух

После строительства фундамента остаются инженерные сооружения, которые тоже необходимо засыпать. Выполняется эта работа для того, чтобы основание дома было максимально прочным и устойчивым. Засыпка траншеи выполняется по следующей схеме:

  1. На дно траншеи необходимо положить слой щебня в пределах 10-15 см. Поверх нужно засыпать траншею песком слоем в 30-40 см. Выполнять эти работы нужно до монтажа трубопровода. Поверх песочной подушки необходимо заранее положить плиты под колодцы, которые понадобятся при монтаже трубопровода.
  2. Когда песчаная подушка уже утрамбована в траншею, можно начинать монтаж трубопровода. Рекомендуем сразу ставить в конструкцию регулирующую и запорную арматуру.
  3. Следующий шаг – изготовление шахт колодцев. Эти элементы лучше всего делать из бетонных колец или стандартной кирпичной кладки.
  4. Засыпать траншею можно только после полной проверки качества монтажа колодец. Вам нужно будет насыпать слой песка в 30-40 см поверх трубы. Подушку можно трамбовать с помощью спецтехники или своими руками.
  5. Далее в траншею до полного заполнения сливают грунт, очищенный от органики. Он должен идти слоями по 50-70 см.
  6. Финальный этап – это засыпка грунта поверх контура. В итоге должен получиться 20-сантиметровый «холм», который выступает поверх земли. О нем можно не переживать, ведь уже осенью грунтовый холм уйдет вниз.

Расчет объемов земляных работ, определение границ, траншеи, пример картограммы работ в Нижнем Новгороде

Компания «СпецCтройИнжиниринг» успешно работает на рынке строительных услуг города Нижний Новгород с 2006 года, когда была образована в результате объединения двух крупных строительных организаций. Нас отличает качество и надежность на каждом этапе выполнения объема земляных работ, а также иных заказов.

В своей деятельности предприятие всегда грамотно объединяет инновационные технологические и инженерные и инновационные решения, чтобы реализовать даже наиболее сложные задачи заказчика. Образцы примеров работы есть на сайте компании.
Перед тем как начать работы (даже если речь идет о простом рытье траншеи), необходимо анализировать полученные в результате применения современной техники данные (определение вида грунта, наличие подземных вод, глубину промерзания почвы и т.д.).
Специалисты компании обладают огромным опытом и занимаются качественным расчетом всех необходимых параметров. Наши мастера знают, как грамотно составить картограмму работ и произвести всю необходимую подготовку. Сотни безупречно выполненных заказов подтверждают высокий профессионализм сотрудников «СпецCтройИнжиниринг».
Если взять пример картограммы земляных работ грамотно составленный, то можно увидеть, что в таком случае баланс земляных работ приближается к нулю.  Что это означает? При таком балансе вся земля, вынутая из котлована под фундамент, используется для планировки территории. Таким образом, не надо увозить куда-то лишнюю землю. А это — экономия средств заказчика.

Расчет объемов земляных работ выполняется для обоснования выбора методов и средств выполнения земляных работ . Расчётом работ устанавливается необходимое количество лишнего грунта, которое надо вывезти со строительной площадки. Часть грунта, выбранного из котлована, используется для планировки участка и обратной засыпки с трамбованием в траншею вокруг фундамента возводимого здания.  Для уменьшения стоимости производства земляных работ, верхний слой грунта (плодородный) перед началом работ снимается и сгребается в сторону. В дальнейшем он используется для благоустройства территории.

Перед началом работы производится  определение границ земляных работ. Это — важная часть подготовки, которая влияет на стоимость и продолжительность исполнения заказа. Ведь цена формируется с учетом числа привлечения работников и техники. Чётко обозначив границы, мы не будем выполнять лишние, дополнительные работы. Аэто – экономия средств.Специалисты компании всегда стараются рассчитать эти показатели в максимально выгодной для клиентов пропорции. Этим отмеряются границы нашего уважения к каждому клиенту.

TecKnowledge: расчет земляных работ и обратной засыпки

Рассчитать земляные работы и обратную засыпку не так просто, как получить объем грунта. Необходимо учитывать угол естественного откоса и уплотнение.

А. Угол естественного откоса

Угол естественного откоса – это угол, под которым сыпучие материалы образуют от горизонтали, когда они свободно размещены на плоской поверхности. Поэтому при проведении земляных работ необходимо рассчитывать не только объем грунта непосредственно под заданным участком, но и прилегающую территорию по периметру, образующую пандусы из-за угла откоса разрыхленного после земляных работ грунта.

Угол естественного откоса зависит от коэффициента внутреннего трения материалов. Вот примерные средние значения угла естественного откоса для конкретных типов материалов.

Таблица 1 – Средний угол естественного откоса различных материалов

Угол естественного откоса (градусы)

Сухой песок

27,5

Влажный песок

37.5

Мокрый песок

30

Обыкновенная сухая земля

32,5

Обыкновенная влажная земля

35

Обыкновенная влажная земля

27,5

Гравий

39

Гравий, песок и глина

25

Фактически можно измерить угол естественного откоса материала. Получите образец сыпучего материала. Налейте его на плоскую поверхность и измерьте угол, который он образует с горизонтом.

Применяя закон касательных, мы можем рассчитать горизонтальное расстояние X, которое будет добавлено к расчету объема.

tanθ= ГЛУБИНА/x

x= ГЛУБИНА/(tanθ)

Пример:

Рассчитайте общий объем грунта, который необходимо выкопать для котлована размером 10 х 20 м и глубиной 2 м. Предположим, что почва обычная влажная.

Дано:

Глубина = 2м

θ = 35 градусов для обычной влажной земли

Площадь = 10 м x 20 м

Решение:

x = ГЛУБИНА / тангенс θ

= 2м/тан35

х = 2,86 м

Базовый размер: 10 м на 20 м

Верхний размер: (10м+2х) на (20м+2х)

Площадь основания = A1 = 10 x 20 = 200 м 2 Верхняя площадь = A2 = (10+2*2,86)(20+2*2,86) = 404.3 м 2

V = 2/3(200+404,3+квадрат(200+404,3)

В = 592,44 м 3

Б. Уплотнение

Засыпки обычно уплотняют до 25% объема засыпки. С другой стороны, ожидается, что добытые материалы увеличатся в объеме до 25% при загрузке для транспортировки. Рассмотрев уплотнение и разрыхление, мы могли понять эту идею.

Объемы заполнения необходимо умножить на 1,25, чтобы обеспечить уплотнение.

Пример:

Найдите необходимый объем насыпи для котлована размером 10м х 10м х 3м.Предположим, что яма имеет шпунтовые сваи по краям, чтобы предотвратить соскальзывание почвы.

Дано:

V фактическое = 10 x 10 x 3 = 300 м 3

Решение

V заполнение = V фактическое x 1,25 = 300 x 1,25 = 375 м 3

экскавационные материалы удаления калькулятора

9 0019 25 19 9001 8 9 0025 19 19 -5 19 ( FHWA 2007) 9001 9 -11 90 019 Silt 20 20
Adobe 35 -10 церковь (1981)
Andesite Andesite 67 43 (FHWA 2007)
Andesite 67 33 церков (1981)
пепла, уголь 33 -50 церковь (1981)
Basalt
Basalt 64 36 (FHWA 2007)
Basalt 9002 64 64 36 церкви (1981)
Basalt 60
Basalt
Basalt 64 36 Университет Дарем
Breccia 33 27 (FHWA 2007)
Брекчия 33 27 Церковь (1981)
Caliche 16 -25 (FHWA 2007)
Caliche
Caliche 16 -25 церковь (1981)
Мел 50 33 (FHWA 2007) (FHWA 2007)
Chalk 50 33 Chicking (1981)
Мел 50 -3 -3
Cinders 33 -10 -10 (FHWA 2007)
Cinders 33 -10 церковь (1981)
глины (высокий PI) 40 -11 Durham Университетское сообщество
Глина Влажная 67 -10 (FHWA 2007)
Глина Влажная 09019 40 Церковь (1981)
глины, влажный 40 -10 контроль качества в земляных работах
глины, сухие 50 -10 (FHWA 2007)
Глина, сухой 35 -10 церковь (1981)
глиня, сухой
35 -10 контроль качества в земляных работах
глинистый ил или глиняная 30 -10 BCFS 1995
глинистая или глина 30 -9 BCFS 1995
Clean Sand 12 -5 BCFS 1995
общий песок 25 -10 БКФС 1995
Бетон, шлак 72 33 Бетон (1981) 0 TE, Cyclopean 72 33 церковь (1981)
Бетон, камень 72 33 церковь (1981)
бетона, камень 72 33 церковь (1981)
Конгломерата 33 -8 церковь (1981)
Разложил Rock 25% R 75% E 43 -9 (FHWA 2007)
Разложил Rock 25% R 75% E 26 -8 церковь (1981)
Разложил Rock 50% R 50% E 38 -6 (FHWA 2007)
Разлагаемая рок 50% R 50% E 29 -5 Церковь (1981) (1981)
Разлагаемая рок 75% R 25% E 31 12 (FHWA 2007)
Разлагается Камень 75%R 25%E -12 церковь (1981)
плотная глина 33-40 -25 земля движущихся оснований
Diabase 67 33 церковь (1981)
diorite
43 (FHWA 2007)
Dorite
67 33 церковь (1981)
Dolomite 67 43 (FHWA 2007)
Dolomite
Dolomite 67 43 Церковь (1981) (1981)
Земля Rock Mix, 25% R 75% E 25 12 церковь (1981)
Earth Rock Mix , 50% r 50% E 29 -5 церковь (1981) (1981)
Earth Rock Mix, 75% R 25% E 26 -8 церковь (1981)
Земля, Common 25 -20 земля движущихся оснований
земля, суглинок влажный 40 -4 церковь (1981)
земля, сухой сухой 50 -12 (FHWA 2007)
земли, сухой сухой 35 -12 церковь (1981)
земля, суглинок влажная грязь 0 -20 1981)
Земля, суглинок, влажный 43 -4 (FHWA 2007) (FHWA 2007)
Земля, суглинка, мокрые, грязь 0 -20 (FHWA 2007)
FELDSPAR 67 43 (FHWA 2007)
Feldspar
67 33 (1981)
Felsite 67 33 Churc h (1981)
Gabbro 67 43 (FHWA 2007)
Gabbro
Gabbro 67 33 церковь (1981)
GNEISS 67 43 (FHWA 2007)
33 Chickence (1981)
GOB, добыча добычи 0 -20 церковь (1981)
Гранит 72 43 (FHWA 2007) (FHWA 2007)
70019 33 English (1981)
Granite
929 33 Durham Университет
Гранит 72 28 Alaska Dot, 1983
Гравий 5 -3 Durham University Community
гравий, средний выпускной, сухим 15 -7 церковь (1981)
гравий, средний выпускной, мокрый 5 -3 церковь (1981)
гравий , Сухим 15 -7 контроль качества в земляных работах
гравий, сухой, средний выпускной 20 -8 (FHWA 2007)
гравий, сухой, равномерно оценивается 10 -5 (FHWA 2007) (FHWA 2007)
гравий, сухой, хорошо оценивается 33 -11 (FHWA 2007)
гравий, PIT 8 -4 контроль качества в операциях на землю
гравий, песчаный 5 -7 -7 Alaska Dot, 1983
гравий, мокрый 5 -3 контроль качества в операциях на земляных работах
гравий, мокрый, средний выпускной 10 -2 (FHWA 2007)
гравий, мокрый, равномерно оценивается
гравий, мокрый, хорошо оценивается 16 -1 (FHWA 2007) (FHWA 2007)
Gumbo, сухой 50 -10 (FHWA 2007)
Gumbo, сухим 50 -10 церковь (1981)
67 -10 (FHWA 2007)
Gumbo, мокрый -10 67 -10 Церковь (1981)
Hard Pan 25 0 BCFS 1995
Hard Pan 25 0 BCFS 1995
ING EUSE ROCKS 67 43 (FHWA 2007) (FHWA 2007)
Limestone 63 36 (FHWA 2007)
Limestone
63 31 Alaska Dot, 1983
Limestone 63 36 (1981)
63 36 Durham Университет
Loam и Loamy Sand 15-20 -17 Земля движущихся оснований
суглинок, земля, влажный 40 -4 церковь (1981)
суглинок, земля, сухой 35 -12 церковь (1981)
Суглинок, Земля, Влажный, Ил 0 -20 Церковь (1981)
Лесс 35 -25

0 Аля SKA DOT, 1983

LOUSS, сухой 50 -10 -10 (FHWA 2007)
Loess, сухой 35 -10 церковь (1981)
Loess, WEW 67 -10 (FHWA 2007)
Loess, мокрый -10 -10 церковь (1981)
Мрамор 67 43 (FHWA 2007 )
Мрамор 67 33 церковь (1981) (1981)
Marl
67 43 (FHWA 2007)
Marl 67 33 1981)
кладки, RUBBLE 67 43 (FHWA 2007) (FHWA 2007)
кладки, RUBBLE 67 33 церковь (1981)
Грязе 0 -20 Church (1981)
Грязь 20 -15 Контроль качества в земляных работах
асфальт, асфальт 50 0 ( FHWA 2007)
тротуар, асфальт 50 0 церковь (1981)
тротуар, кирпич 67 43 (FHWA 2007)
асфальт, кирпич 67 33 церковь (1981)
тротуар, бетон 67 43 (FHWA 2007)
тротуар, бетон 67 33 церковь (1981)
Тротуар, щебень 67 0 (FHWA 2007)
Тротуар, щебень 69 20 Церковь (1981)
тротуар, деревянный блок 72 33 церковь (1981)
порфир 67 33 церковь (1981)
кварц 67 43 (FHWA 2007)
33 (1981)
кварцит 67 43 (FHWA 2007)
кварцит 67 33 Церковь (1981)
Rhoolite 67 43 (FHWA 2007)
Rhoyolite
RHYOLITE 9002 67 33 церковь (1981)
Ripraap Rock 72 43 (FHWA 2007)
Каменная наброска, средняя 72 43 Церковь (1981) 9 0025
Rock / Earth 25% R / 75% E 26 -8 Alaska Dot, 1983
Rock / Earth 50% R / 50% E 29 -5 Alaska Dot, 1983
Rock / Earth 75% R / 25% E 25 12 Alaska Dot, 1983
Sand 5 -12 Durham Community
Песок 5 -11 Dot, 19003 Alaska Dot, 1983
песок или гравий, сухой, чистый 12-14 -12 земля движущихся оснований
песок или гравий, мокрый, чистый от 12 до 16 -14 земля движущихся оснований
песок, средний выпускной, сухой 11 -11 церковь (1981)
песок, средний выпускной, мокрый 5 Церковь (1981)
Sand, Clean 12 -5 BCFS 1995
Sand, Common 25 -10 BCFS 1995
песок , Сухим 11 -11 (FHWA 2007)
песок, сухим
10 -10 -10 контроль качества в земляных работах
Sand, мокрые 5 -11 (FHWA 2007)
песок, мокрый 5 -10 контроль качества в земляных работах
песчаник 61 34 (FHWA 2007)
песчаник 61 61 34 Церковь (1981)
песчаник 61 29 Alaska Dot, 1983
Sandstone (C 61 34 34 Университет Дарем
Schist 67 43 (FHWA 2007)
Schist 67 33 церковь (1981)
Shale 79 49 (FHWA 2007)
Shale
-17 (FHWA 2007)
Shale 50 33 церковь (1981)
Shale-Silicesous 40 25 Alaska Dot, 1983
Shales
Shales 50 33 Durham Университет
Silt 35 -20 Контроль качества Земляные работы
Ил 35 -17 Alaska Dot, 1983
36 -17 церковь (1981)
Siltstone 61 -11 (FHWA 2007)
Siltstone 45 9 Alaska Dot, 1983
Siltstone
Siltstone 61 -11 церковь (1981)
SLAG, печь 98 98 65 церковь (1981)
шлак, песок 11 — 11 Церковь (1981)
Slate 77 77 43 (FHWA 2007) (FHWA 2007)
Slate
77 33 церковь (1981)
Syenite 67 33 Церковь (1981)
Talc 67 43 (FHWA 2007)
Tale 67 33 90 020 Церковь (1981)
Topsoil
56 -26 (FHWA 2007) (FHWA 2007) (FHWA 2007)
TopSoil 56 -26 церковь (1981)
Topsoil 55 -25 -25 контроль качества в земляных работах
Trachyte 67 33 церковь (1981)
Trap Rock, магнитные скалы 67 33 церковь (1981)
Trash
-50 -50 (1981)
TUFF 50 33 (FHWA 2007)
TUFF 50 33 церковь (1981)

Как рассчитать стоимость земляных работ и обратной засыпки? Анализ тарифа

Земляные работы не могут быть завершены без создания котлованов и траншей. Он включает в себя несколько операций, в основном земляные и обратные работы, удаление грунта и транспортировку отходов. Земляные работы – это факт рытья грунта и засыпки для засыпки последнего. Выравнивая землю в стратегических местах, становится возможным изменить первоначальный вид земли. Целью этих подготовительных работ является обеспечение того, чтобы будущее строение имело более качественную основу. Когда мы начинаем земляные работы, мы должны думать о том, как оценить затраты на земляные работы и обратную засыпку и как это может быть так просто.

Текущие статьи расходов на земляные работы

Земляные работы

Расчистка является вторым этапом земляных работ, после разграничения. Во время этой операции, также называемой выделением или зачисткой, растительный слой удаляется, чтобы обнажить пригодный для строительства слой. Уровень земли понижен, но все равно важно затыкать полости до тех пор, пока земля не станет идеально ровной. Профессионал, возможно, придется использовать мини-экскаватор, экскаватор или бульдозер для расчистки. Proficientest предоставляет вам надлежащее руководство для оценки процесса земляных работ по доступным ценам.

Обратная засыпка

Обратная засыпка — акт заполнения выемок землей, гравием, щебнем. Целью добавления этих материалов для обратной засыпки является заполнение разломов на уровне земли, чтобы упорядочить их и обеспечить прочную основу для будущего строительства. Слои добавляются последовательно, а затем уплотняются, чтобы придать почве плотность.

Факторы, учитываемые при оценке земляных работ

Определенное количество факторов неизбежно влияет на оценку земляных работ и земляных работ.При оценке сметы на земляные работы будет учитываться сложность участка.

Существует 5 основных факторов, определяющих стоимость земляных работ:

Размер земляных работ

Это объясняет, почему земляные работы чаще рассчитываются на м3, а не на м2. Размер раскопок также определяет время, которое землекопу потребуется на работу. Конечно, не всегда приходится самостоятельно рассчитывать размеры раскопок.Опытный копатель может определить объем работ по простому описанию вашего проекта, когда вы свяжетесь с ним для получения предложения. Поэтому не тратьте свое время на поиск ответа на вопрос, как оценить затраты на земляные работы и обратную засыпку.

(Геологическая) природа почвы

Природа вашей почвы может привести к резкому увеличению стоимости земляных работ. Каменистые почвы гораздо сложнее обрабатывать, чем черноземы, и требуют установки на экскаватор камнедробилки.Некоторые экскаваторы выставляют счет на почасовую оплату, чтобы избежать неприятных сюрпризов, связанных с характером грунта.

Методы ценообразования

Каждая компания использует свои методы расчета цен. В некоторых случаях использование рабочей силы и оборудования рассчитывается почасово, вывоз мусора рассчитывается на основе размера грузовика, а затем добавляются дополнительные услуги, такие как добавление нового слоя земли. Вот почему так сложно запросить у подрядчика точную презентацию о том, «как просто оценить затраты на земляные работы и обратную засыпку.

Остерегайтесь чрезмерно заманчивых предложений

Будьте осторожны, чтобы не попасть в ловушку. Иногда, если цена кажется слишком хорошей, чтобы быть правдой, это потому, что что-то не так. Чтобы использование техники было прибыльным, некоторые подрядчики заключают несколько контрактов один за другим, жертвуя качеством работы. Вы мгновенно сэкономите деньги, но позже будете наказаны, когда почувствуете последствия низкого качества работы. Proficient — это надежный способ оценить услуги по земляным работам по доступным ценам и предоставить вам стандартные услуги.

Расположение и географическое положение объекта

Если местность труднодоступна, некоторые машины могут не добраться туда, что вынуждает землекопа искать другие решения, которые, безусловно, более дороги. Цены в городах также выше, чем на окраинах.

Избегайте ошибки, связанной с желанием выполнить работу самостоятельно

Думаете, вам нужно арендовать экскаватор и контейнер для мусора? Это ошибка, которая возникает слишком часто.Люди воображают, что могут самостоятельно маневрировать лопатой, несколько часов копать яму, ссыпать остатки земли в мешок для мусора и выбросить на улицу.

Обратите внимание: раскопки нельзя делать своими руками без наличия необходимых навыков. Слишком много проблем может возникнуть при оценке земляных работ, и если вы допустите ошибку или нанесете ущерб, это будет стоить вам гораздо больше, чем если бы вы привлекли профессионалов с самого начала проекта. Надеюсь, что это очень полезно для вас, чтобы решить вопрос о том, как оценить затраты на земляные работы и обратную засыпку.

Список опасностей, с которыми вы можете столкнуться во время оценки земляных работ.
  • Падения в земляных работах электрические кабели или под землей к подземным коммуникациям
  • Окружающая среда с такими рисками, как возможное отсутствие кислорода или вредных газов
  • Падения, вызванные обрезками, отходами или материалами
  • Неправильное обращение или размещение материалов
  • Падение материалов или оборудования на сотрудников
  • Как оценить затраты на земляные работы и обратную засыпку с помощью анализа ставок?

    Следующие шаги помогут вам приступить к анализу скорости земляных работ:

    • Оценка глубины земляных работ
    • Оценка ручной и механической земляных работ
    • Тип грунта плата за воду

    Калькулятор стоимости земляных работ (оценочная стоимость и объем земляных работ)

    Теперь легко оцените объем и общую стоимость земляных работ с помощью этого расширенного калькулятора стоимости земляных работ.

    Использование калькулятора :
    • Этот калькулятор земляных работ чрезвычайно прост в использовании.
    • Просто введите длину, ширину и глубину выкопанного участка, чтобы оценить объем выкопанного грунта.
    • Прежде чем заполнять данные, выберите соответствующую единицу измерения, в которой вы измерили размеры раскопанного участка.
    • В качестве результата будет отображаться общий объем земляных работ.
    • Кроме того, если вы хотите рассчитать стоимость земляных работ, введите стоимость земляных работ за метр/фут.

    Также попробуйте: Калькулятор объема бака

    Как рассчитать объем вынутого грунта?

    Раскопки — это процесс копания. Под раскопками будет пониматься процесс выкапывания и удаления объемов земли или других материалов для образования подземных пространств.

    Объем вынутого грунта можно легко рассчитать по стандартной формуле:

    Общий объем вынутого грунта = Д * Ш * В

    Где L, W и H — длина, ширина и высота раскопанного участка. Умножив их, вы получите объем выкопанного грунта.

    Как оценить стоимость земляных работ?

    Стоимость земляных работ обычно оценивается путем умножения общего объема земляных работ на цену земляных работ за единицу.

    Например: Предположим, вы хотите вырыть котлован размером: 2 x 2 x 2 метра. Рыночная цена на земляные работы 10$/куб.м.

    При этом общий объем земляных работ составляет 8 м3. Стоимость раскопок составит 8*10= 80$

    Если вы не хотите заниматься всей математикой, воспользуйтесь упомянутым выше калькулятором стоимости земляных работ, чтобы точно оценить объем и стоимость земляных работ.

    Нравится:

    Нравится Загружается…

    Анализ ставок земляных работ — Расчет стоимости земляных работ

    🕑 Время чтения: 1 минута

    Анализ темпов земляных работ является мерой количества земляных работ, которые необходимо выполнить, стоимости оборудования, машин и труда, необходимого для этого. Стоимость земляных работ зависит от глубины земляных работ, типа грунта, метода земляных работ и расстояния, на которое должен быть утилизирован извлеченный грунт.Стоимость всего этого добавляется к единице объема земляных работ, чтобы получить скорость земляных работ. Стоимость земляных работ в зависимости от глубины обычно делится на следующие категории:
    • Для глубины до 1,5 м
    • Для глубины от 1,5 м до 3 м.
    • Для глубины от 3 до 4,5 м.
    • Для глубины более 4,5 м
    Требуемая глубина земляных работ варьируется от проекта к проекту и от места к месту. На глубину раскопок влияет множество факторов. Мы не будем вдаваться в подробности о том же.

    Обобщая вышеизложенные пункты, можно увидеть, что анализ ставок на земляные работы можно разделить по следующим направлениям: Первый метод заключается в выборе типа грунта, который необходимо выкопать, и расстояния, на котором грунт должен быть утилизирован. Тогда другой рассматриваемой переменной является глубина земляных работ, которая представлена ​​в описании анализа дебита следующим образом: 1. Выемка земляных работ на слабых грунтах с шагом 1 км на следующие глубины: а) до 1,5 м б) от 1,5 м до 3 м в) от 3 м до 4.5м 2. Земляные работы для твердого грунта/скальной породы на расстояние 1 км для следующих глубин: а) до 1,5 м б) от 1,5 м до 3 м в) от 3 м до 4,5 м В приведенных выше примерах раскопок возможно большее количество описаний с разным расстоянием захода и типом грунта. При проведении тендеров на строительные работы представляются все возможные комбинации для котировок в зависимости от требований проекта и условий площадки.

    Анализ скорости земляных работ: Следующие пункты необходимо отметить перед началом анализа скорости почвы:
    • Тип почвы
    • Расстояние и транспорт для перевозки вынутого грунта
    • Глубина котлована
    • Метод земляных работ — ручная или механизированная выемка грунта
    • Производительность труда для ручных земляных работ
    • Мощность оборудования для механических земляных работ и их стоимость в расчете на единицу количества.
    • Плата за воду, если она используется
    • Прибыль подрядчика
    Мы увидим пример выемки мягкого грунта на глубину до 1,5м и расстояние шага 50м на 10м 3 бетона.
    Предметы шт. Кол-во Тариф Сумма
    Гидравлический экскаватор День 0,04125 5000 206.25
    Трактор/самосвал День 0,04125 1500 61,88
    Неквалифицированный труд День 1,20 311,2 373,44
    Итого 641,57
    Плата за воду @1% всего 6,42
    Прибыль контактора @15% 96. 23
    СУММА 744,22
    Общий объем/куб.м до глубины 1,5 м СТОИМОСТЬ 74,42
    В приведенном примере коэффициент количества гидравлического экскаватора, трактора/самосвала и неквалифицированных рабочих основан на их производительности в день (8 часов работы). Допустим, на 10 м3 гидравлический экскаватор тратит 0,04125 дня. Тогда его емкость считается ((1×10)/0.04125) = 242,4242 м 3 /сутки. Это означает, что гидравлический экскаватор может выкопать 242,4242 м 3 грунта за один день. Его стоимость в день, включая водителя и топливо, составляет рупий. 5000. Тогда стоимость 10м 3 земляных работ можно рассчитать как: Количество дней, необходимых для земляных работ на 10 м 3 = 10/242,4242 = 0,04125 дней. Стоимость гидравлического экскаватора на 10 м 3 земляных работ = 0,04125×5000 = 206,25 рупий. Аналогичным образом, в зависимости от мощности другого оборудования, рабочей силы и т. д., рассчитывается их стоимость. Прибыль подрядчиков также добавляется к общей стоимости труда и оборудования. Тогда общий итог дает норму выемки на 10 м 3 выемки грунта. Разное механическое оборудование имеет разную производительность в день для земляных работ. Их коэффициент на м 3 или на 10 м 3 следует учитывать для расчета. Подробнее: Анализ ставок строительных работ — элементы и требования Анализ скорости оштукатуривания цементным раствором — количественный расчет Анализ скорости цементного раствора Расчет количества цемента и песка в растворе Анализ расценок на строительные работы Нормативный анализ кирпичной кладки Анализ количества и норм железобетона

    Уплотнение, земляные работы и земляные работы на веб-сайте геотехнической информации

    В разделе «Техническое руководство» на этой странице представлены уравнения и расчеты для уплотнения, раскопок и земляных работ.



    ПУБЛИКАЦИИ


    Geotechnical Info.Com предоставляет бесплатные загрузки из списка публикаций ниже этого относится к Уплотнение, земляные работы и земляные работы . Пожалуйста, ознакомьтесь с информацией и связанные источники для уплотнения, раскопок и земляных работ в техническое руководство раздел ниже. Или задайте вопрос в Геотехнический форум .



    Публикации по уплотнению, раскопкам и земляным работам, доступные для скачивания

    НАВФАК 7.02 — Фундаменты и земляные сооружения . Основные темы включают земляные работы, уплотнение/ земляные работы/гидравлические насыпи, анализ стен/подпорных конструкций, мелкозаглубленных фундаментов и глубокие фундаменты. Это руководство включает в себя рекомендации по земляным работам с раскосами, стабилизация, уплотнение насыпи, подводные отсыпки, коффердамы, сопротивление поднятию, гидроизоляция фундамента и способность выдерживать боковую нагрузку на глубоком фундаменте.

    НАВФАК 7.03 — Динамика грунта и особенности проектирования .Основные темы включают динамику почвы, землетрясение и специальные аспекты проектирования. Информация по этим темам включают фундаменты машин, ударные нагрузки, динамические свойства грунта, устойчивость откосов, несущая способность, осадка, виброуплотнение, анализ забивки свай и полевые испытания, грунтовые анкерные системы, расчетные параметры сейсмостойкости, разжижение, шпунтовые стены и лаборатория тестирование.

    СШАСЕ ТМ 5-852-4- Арктическое и субарктическое строительство — Основания сооружений .Основными темами являются исследования площадки, проектирование фундамента, соображения по строительству и мониторинг конструкций в холодную погоду. Включает материальные соображения, раскопки, обратная засыпка, осмотр, устойчивость откосов, подпорные стенки, ползучесть и несущая способность.

    USACE ТМ 5-818-4 — Обратная засыпка подземных сооружений

    USACE EM 1110-2-2906 — Конструкция сваи Фундаменты . Примечание: данное издание не имеет приложения. Для ссылки на приложение, кликните сюда.

    USACE ETL 1110-1-185 — Руководство по улучшению грунта для Сооружения и сооружения

    USACE TM 5-822-5 — Проект дорожного покрытия, Улицы, пешеходные дорожки и открытые складские помещения

    USACE EM 1110-2-2502 — Подпорные и заливные стены . Примечание: данное издание не имеет приложения. Для ссылки на приложение, кликните сюда.

    USACE EM 1110-1-2908 — Скала Фундаменты

    УСАСЕ ТМ 5-822-14 — Стабилизация грунта для тротуаров

    USACE TM 5-818-1 — Почвы и геологические процедуры для проектирования фундаментов зданий и других сооружений (кроме гидротехнических сооружений)



    Ссылки на уплотнение, земляные работы и земляные работы в других публикациях

    Канадское общество гражданского строительства, Руководство по инженерным сетям для холодного климата , Канадское общество гражданского строительства, Монреаль, 1986 год. Углубленная публикация о водных объектах. Также имеет отличную информацию относящиеся к фундаментам, проезжей части, взлетно-посадочным полосам, плотинам, земляным работам и свойствам грунта.

    Teng, WC, Проект фундамента , Prentice Hall International, 1962.

    Джонсон, С.М. и Кавано, Т.С., Проектирование фундаментов зданий , Книжная компания McGraw Hill, 1968.

    .

    Пек Р.Б., Хэнсон В.Е. и Торнберн Т.Х., Проектирование фундаментов , Джон Уайли и сыновья, Inc., 1974.



    ТЕХНИЧЕСКОЕ РУКОВОДСТВО


    Подробные спецификации и рекомендации можно получить в местном Департамент транспортных спецификаций для дорог и мостов. Некоторые из этих принципов может применяться к строительным конструкциям, подпорным стенам и устойчивости откосов. Большинство государственных департаментов имеют огромное количество информации в сети. См. расчеты по уплотнению, земляным работам и фазовые диаграммы ниже:



    УПЛОТНЕНИЕ

    Пример #1: Проект требует заливки уплотнен до относительной плотности 95% по отношению к стандарту Проктора (АСТМ D698). Лабораторные результаты для стандартного Проктора показали, что грунт имеет максимальную сухую плотность 19,0 кН / м 3 (121 фунт / фут 3 ), и оптимальная влажность 8,9%.

    После уплотнения насыпных грунтов вибрационным катком, поле испытание с помощью песчаного конуса, ядерного денсиометра или другого подходящего метода указано, что уплотненные насыпные грунты имеют удельный вес на месте 18,76 кН / м 3 (124,4 фунта / фут 3 ) и содержание влаги 7.5%. Рассчитайте относительное уплотнение и превышает ли уплотненная засыпка требования проекта?



    Дано

    г м = 19,0 кН/м 3 (121 фунт/фут 3 ) максимальная сухая плотность
    м o = 8,9% оптимальное содержание влаги
    г = 19,54 кН/м 3 (124,4 фунт/фут 3 ) плотность на месте
    м = 7,5% естественное содержание влаги
    R d = 95% требуемое относительное уплотнение согласно спецификации проекта



    Раствор

    Проверка того, что уплотненная засыпка соответствует или превышает требования по уплотнению,

    R d > 95%

    R d =     gd
               gm

    г д = г —   г (м)      сухая плотность грунт на месте
                  100
    г д = 19. 54 кН/м 3 19,54 кН/м 3 (7,5%)   = 18,07 кН/м 3 метрическая система
                                             100
    г d =124,4 фунт/фут 3 124,4 фунт/фут 3 (7,5%)   = 115,1 фунт/фут 3 стандарт
                                             100

    R d =    18,07 кН/м 3  = 95.1% > 95%        ок. метрическая
    19,0 кН/м 3

    R d =    115,1 фунт/фут 3  = 95,1% > 95%           ок. стандарт
    121 фунт/фут 3



    Заключение

    Уплотненная засыпка превышает проектные требования не менее чем на 95 % относительной плотность.

    *******************************



    Пример #2: Проект требует заливки уплотнен до 100% относительной плотности по отношению к стандартному Проктору (АСТМ D698). Засыпка была сильно утрамбована до относительной плотности 96,9%. Последующее уплотнение не увеличивает относительную плотность. какой может быть проблема?



    Раствор

    1) Проверьте влажность уплотненной насыпи.В зависимости от тип почвы, влажность на месте, отклоняющаяся от 2% до 4% от оптимальной содержание влаги, определенное по тесту Проктора, может привести к невозможности Условия для достижения необходимого уплотнения. Если это так, скарифицируйте почву и добавить влаги (или дать высохнуть) и повторно уплотнить при оптимальной влажности содержание. Иногда требуется полное удаление и замена почвы. необходимо.

    2) Проверьте максимальную плотность в сухом состоянии, определенную по тесту Проктора. по-прежнему справедливо для «неуплотняемых» почв.Иногда максимальная сухая плотность изменяется по мере выкапывания разных грунтов. из карьера. В этом случае используйте новую максимальную плотность в сухом состоянии. значение при определении относительной плотности.

    3) Проверить методы уплотнения. Тип оборудования, используемого для уплотнения и глубина уплотненных подъемов влияет на относительное уплотнение.

    4) Проверить недостаточное уплотнение нижележащих слоев. Иногда достижение достаточной относительной плотности невозможно при уплотнении грунтов на на рыхлых или рыхлых почвах.

    **********************************



    ЗЕМЛЯНЫЕ РАБОТЫ/ УПЛОТНЕНИЕ/ ФАЗОВАЯ ДИАГРАММА

    Пример №3: частично это фазовая диаграмма проблема. Проект требует, чтобы засыпка была уплотнена до относительной плотности 95%. по отношению к стандарту Проктора (ASTM D698). Лабораторные результаты для стандарт Проктора указал, что грунт имеет максимальную сухую плотность 19,49 кН/м 3 (124 фунт/фут 3 ) и оптимальная влажность содержание 9.5%. Займите почву из другого места, которая будет использоваться в качестве уплотненная засыпка для этого проекта имеет влажность 12%, коэффициент пустотности 0,6 и удельный вес 2,65.

    Если предположить, что влага не теряется во время транспортировки, каков объем необходимого займа, необходимого для 28,32 м 3 (1000 футов 3 ) уплотненной заливки?



    Дано

    г м = 19,49 кН/м 3 (124 фунта/фут 3 ) максимальная сухая плотность
    м o = 8.9%                                     оптимальное содержание влаги
    e = 0,6 коэффициент пустотности карьерного грунта
    G s = 2,65 удельный вес грунта
    м = 12,0%                                       влажность почвы
    R d = 95% требуемое относительное уплотнение согласно спецификации проекта
    V T = 28,32 м 3 (1000 футов 3 )                           всего объем почвы требуемой засыпки
    г ш = 9.81 кН/м 3 (62,4 фунта/фут 3 ) удельный вес воды (постоянный)



    Раствор

    Найти массу сухой единицы, g d , грунта, необходимого для уплотнения 95%.

    г г = ул. г м
            100

        = 0,95 (19,49 кН/м 3 ) = 18,52 кН/м 3 метрическая система
        = 0,95 (124,0 фунт/фут 3 ) = 117.8 фунтов/фут 3 стандарт

    Рассчитать вес твердых частиц почвы, W s , требуется для 95% уплотнения. Вес твердых частиц почвы будет одинаковым для обоих заполняйте и одалживайте материал, потому что только объем изменяется при уплотнении.

    Вт с = г д Т ) *см. примечания к выводу
          = 18.52 кН/м 3 (28,32 м 3 ) = 524,5 кН метрическая система
          = 117,8 фунт/фут 3 (1000 футов 3 ) = 117 800 фунтов стандарт

    Определить объем твердых частиц почвы, V s , необходимый для 95% уплотнение.

    В с =     Вт
             G s (g w )
          =        524. 5 кН = 20.18 м 3 Метрика
    2,65 (9,81 кн / м 3 )
    = 117 800 фунтов  = 712,4 фута 3                                стандартный
              2,65 (62,4 фунта/фута 3 3 )

    5

    Найти объем пустот, V v , для заимствованного материала

    В В = е (Вс)

         = 0,6(20,18 м 3 ) = 12.11 м 3 метрическая система
         = 0,6 (712,4 фута 3 ) = 427,4 фута 3         стандарт

    Рассчитать общий объем, V T , грунта карьера

    В Т = В В + В с

         = 12,11 м 3 + 20,18 м 3 = 32,3 м 3 метрика
         = 427.4 фута 3 + 712,4 фута 3 = 1140 футов 3  стандартный



    Заключение

    Требуемый объем грунта из карьера 32,3 м 3 (1140 футов 3 ). Уравнения, используемые для этой задачи, являются стандартными фазовыми диаграмма отношений, показанная здесь. Другой уравнения фазовой диаграммы могут потребоваться в зависимости от ситуации.





    УПЛОТНЕНИЕ

    Ниже приведены несколько презентаций PowerPoint, которые вы можете скачать.Первоначальный автор эти powerpoints неизвестны. Первоначальные версии впоследствии были немного отредактированы.

    Как рассчитать количество земляных работ для выставления счетов? —

    Текущий счет — счет на оплату Подрядчику по текущему счету, когда оплата за работу производится ему через определенные промежутки времени, с учетом вычетов в соответствии с договором и окончательным расчетом по счету по завершению или определению его контракта.

    Единица измерения земляных работ.

    Размер земляных работ s всегда измеряется в кубических метрах, если не указано иное. (IS 1200 PAR-1, СТРАНИЦА №-1, CL 4.0)

    Измерение. (IS 1200 PAR-1, СТРАНИЦА NO-1, CL 4.0)

    Все работы должны измеряться с соблюдением следующих допусков.

    • Линейное измерение должно измеряться с точностью до 0,01 м.
    • Площади измеряются с точностью до 0,01 кв.м
    • Объемы вычисляются с точностью до 0,01 куб.м

    Как правило, в земляных работах участвуют три объекта.:

    1)Раскопки: Земляные работы – это процесс извлечения земли для фундамента.

    2) Обратная засыпка: Обратная засыпка – это процесс заполнения вырытых котлованов или траншей после сооружения РСС, фундаментов, колонн и т. д.

    3)   Утилизация излишков земли: Избыток земли означает сбалансированный вынутый материал после обратной засыпки котлована.

    Формула расчета объема земляных работ.

    Для кубической ямы или траншеи

    Объем = длина x ширина x глубина

    Для трапецеидального котлована или траншеи
    Объем = (b1+b2)/2 × высота × длина

    Рабочее место

    Рабочее пространство означает пространство между краем приямка и краем основания.

    Рабочее пространство необходимо, если фасад требует опалубки

    Максимальное рабочее пространство может составлять около 600 мм (IS 1200 PAR-1, PAGE NO-1, CL 4.2.5.1)

    Это обычное дело в наши дни; в пункте BOQ раскопок упоминается, что размер раскопок будет считаться краем PCC для оплаты.

    Расчет земляных работ

    Начнем

    Необходимые данные приведены ниже.

    Объем земляных работ


    = длина выемки x ширина выемки x глубина выемки

    Нам нужно добавить рабочее пространство к размеру котлована, чтобы рассчитать объем котлована.

    Размер котлована указан после добавления рабочего пространства.
    Длина раскопок. (Эл)

    = рабочее пространство + длина основания + рабочее пространство


    = 0,30 мтр. + 4.00 Мтр. + 0,30 Мтр. (1000 мм = 1,00 м) ∴ 300 мм = 0,3 м


    = 4,60 Мтр.

    Ширина копания. (РЭ)

    = Рабочее пространство + Ширина основания + Рабочее пространство

    =0,30 Мтр. + 3.00 Мтр. + 0,30 Мтр. (1000 мм = 1,00 м) ∴ 300 мм = 0,3 м
    Общий объем земляных работ


     = 4,60 м x 3,60 м. х 3,0 Мтр.


      = 49,68 КУМ

    Объем засыпки

    = Объем земляных работ – Объем бетона

    Обратная засыпка производится после возведения ПКК, фундаментов, колонн. Итак, прежде всего, мы должны узнать объем PCC, фундамента и колонны.

    Для расчета объема обратной засыпки необходимо знать конкретный объем ПКК, фундамента, колонны.

    ∴ Объем бетона = объем PCC. +объем фундамента +объем столбца

    Объем шт.


    = ( Смещение Pcc + Длина основания + Смещение Pcc ) X (Смещение Pcc  + Ширина основания + Смещение Pcc ) X Толщина. ПКС


    = (0,15 м + 4,00 м + 0,15 м) X ( 0,15 м + 3,00 м + 0,15 м) X 0,1 м
    = 4,30 метра. Х 3,30 м. Х 0,10 м
    = 1.42 КУМ

    Объем фундамента


    =  Длина фундамента X Ширина фундамента X Глубина фундамента


    = 4,00 Мтр. X 3,00 м. Х 0,30 м
    = 3,60 КУМ
    объем столбца   = Длина столбца X Ширина столбца X Высота столбца

    Чтобы рассчитать объем колонны, нам нужно найти высоту колонны.

    Высота колонны до уровня земли   (HC)

    = Глубина земляных работ  – ( Глубина фундамента  + Thk.ПКК )

    = 3,00 Мтр. – (0,30 м + 0,10 м)


    объем столбца


    = 0,45 Мтр. Х 0,23 Мтр. Х 2,60 Мтр.

    = 0,27

    КУМ
    Объем бетона


    = объем PCC + объем основания + объем столбца


    = (1,42 ОБЪЕМ + 3,6 ОБЪЕМ + 0,27 ОБЪЕМ)
    = 5,29 КУМ

    Объем засыпки


    = Объем земляных работ – объем бетона

    Объем избыточного вынутого материала


    = Объем земляных работ  – Объем обратной засыпки


    = 49.68 СМ – 44,39 СМ
    = 5,29 КУМ
